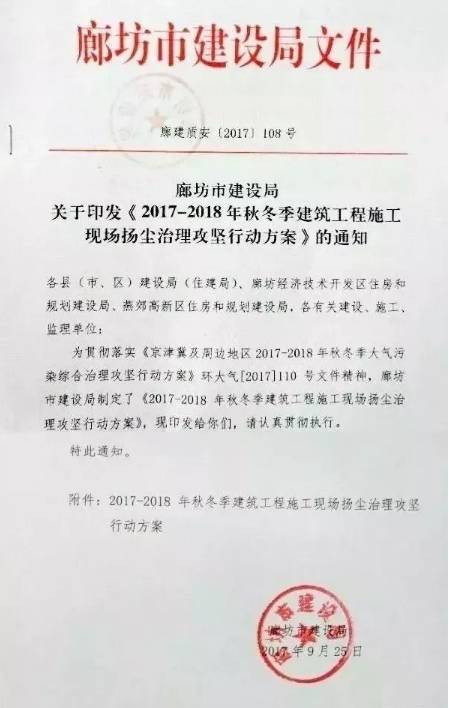

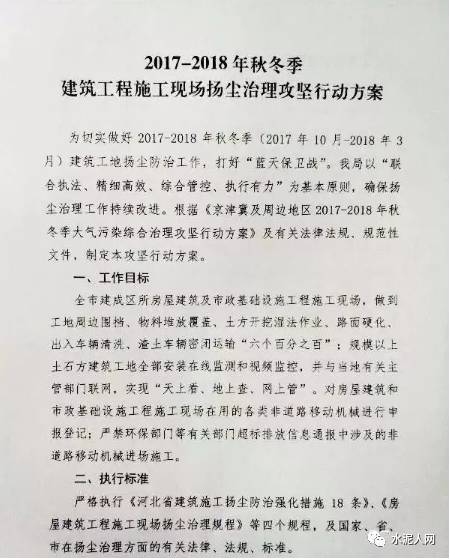

2017-2018年科冬季建筑工程施工現場揚塵治理攻堅行動方案稱:為切實做好2017-2018年秋冬季(2017年10月-2018年3月)建筑工地?fù)P塵防治工作,打好“藍天保衛戰”。我局以“聯合執法、精細高效、綜合管控、執行有力”為基本原則,確保揚塵治理工作持續改進。根據《京津冀及周邊地區2017-2018年秋冬季大氣污染綜合治理攻堅行動方案》及有關法律法規、規范性文件,制定本攻堅行動方案。

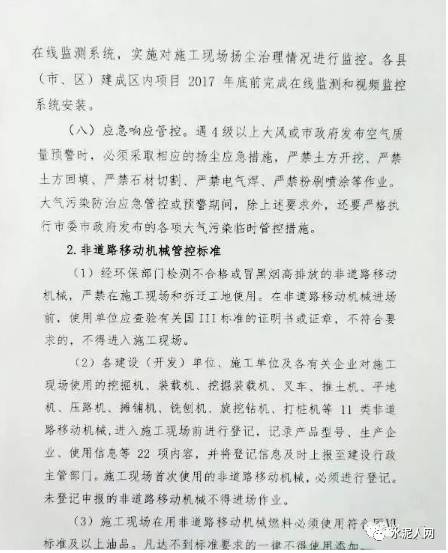

全市建成區所房屋建筑及市政基礎設施工程施工現場,做到工地周邊圍擋、物料堆放覆蓋、土方開挖濕法作業、路面硬化、出入車輛清洗、渣土車輛密閉運輸“六個百分之百”;規模以上土石方建筑工地全部安裝在線監測和視頻監控,并與當?shù)赜嘘P(guān)主管主部聯網,實現“天上看、地下查、網上管”。對房屋建筑和市政基礎設施工程施工現場在用的各類非道路移動機械進行申報登記;嚴禁環保部門等有關部門超標排放信息通報中涉及的非道路移動機械進場施工。
廊坊停工第一階段

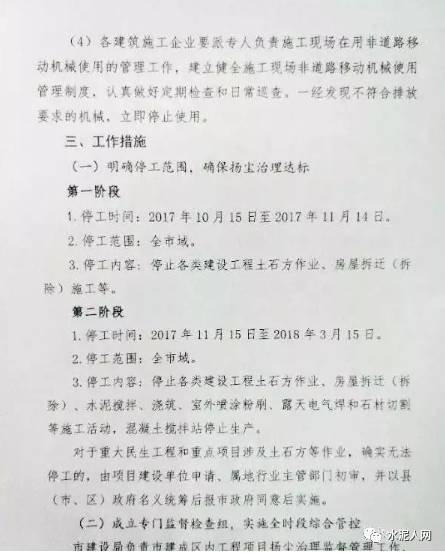

1、停工時間:2017年10月15日至2017年11月14日
2、停工范圍:全市域
3、停工內容:停止各類建筑工程土石方作業、房屋拆遷(拆除)施工等。
廊坊停工第二階段
1、停工時間:2017年11月15日至2018年3月15日
2、停工范圍:全市域
3、停工內容:停止各類建筑工程土石方作業、房屋拆遷(拆除)、水泥攪拌、澆筑、室外噴涂粉刷、露天電氣焊和石材切割等施工活動,混凝土攪拌站停止生產。
對于重大民生工程和重點項目涉及及土石方等作業,確實無法停工的,由項目建設單位申請、屬地行業主管部門初審,并以縣(市、區)政府名義統籌后包市政府同意后實施。
